Газ отключили у входа в санузел в квартире 76,6 м²
На седьмом этаже работали и плита, и газовая колонка
До перепланировки квартира имела общую площадь 77,1 м² и высоту потолков 2,92 м. Три жилые комнаты занимали 17,9, 12,8 и 17,6 м², а кухня — 8,8 м².
В кухонно-санитарной части были подключены четырёхконфорочная плита ПГ-4 и колонка ВПГ-23 «Нева» модели 4513. В схему также входили газовый счётчик и два крана КШ-15р, поэтому переход на электричество затрагивал сразу три прибора и всю квартирную разводку.
Газ поступал от транзитного стояка Г1 Ду40, который проходил через квартиру с шестого этажа к кровле. Его требовалось сохранить: демонтировать можно было только ответвления к оборудованию.
Ванную и туалет объединили в санузел 4,6 м²
Планировка изменила центральную часть квартиры, но сохранила три отдельные комнаты. Их проектные площади составили 18,8, 12,0 и 14,7 м²; коридор уменьшился с 15,1 до 13,4 м².

Ванную 3,5 м² и туалет 1,0 м² объединили в совмещённый санузел 4,6 м². Рядом выделили кладовую 2,6 м² и увеличили встроенный шкаф с 0,4 до 1,8 м²; кухня после переразметки заняла 8,7 м².
Общая площадь по проекту составила 76,6 м² — на 0,5 м² меньше результата исходных обмеров. Газовую плиту заменили четырёхконфорочной электрической, а вместо колонки предусмотрели электрический водонагреватель.

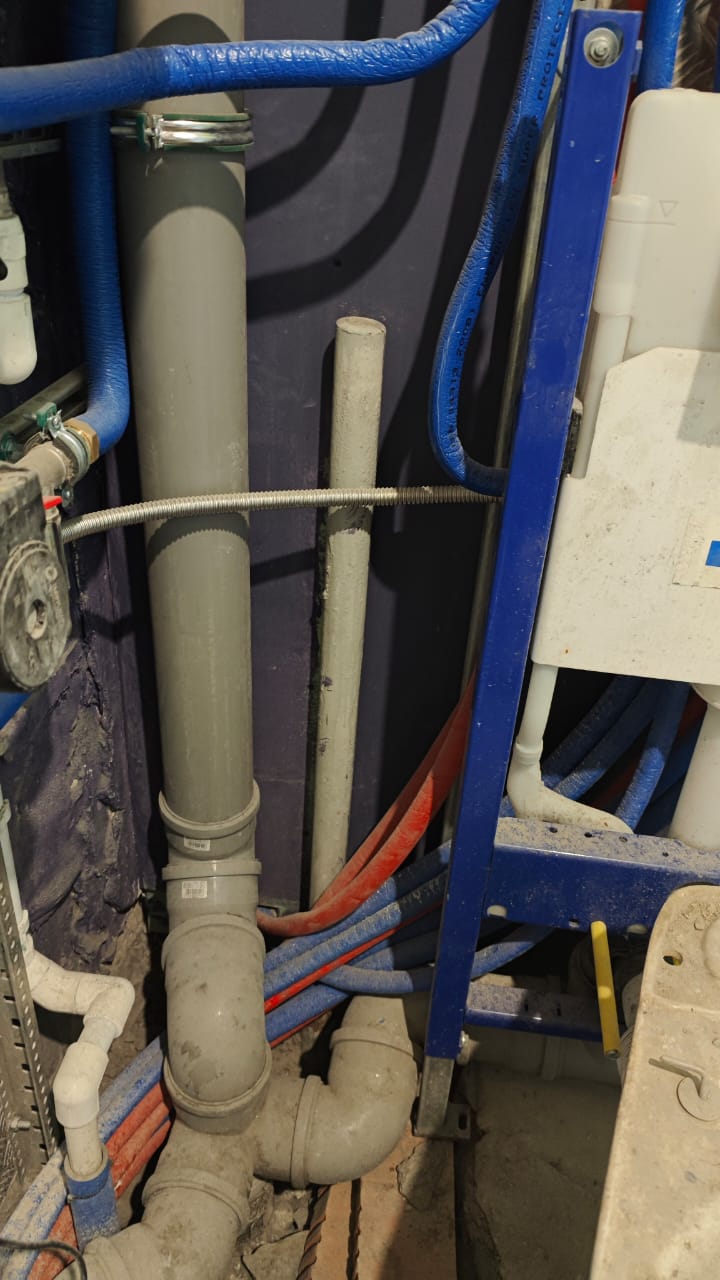

Отвод отсекли сварной заглушкой у входа в санузел

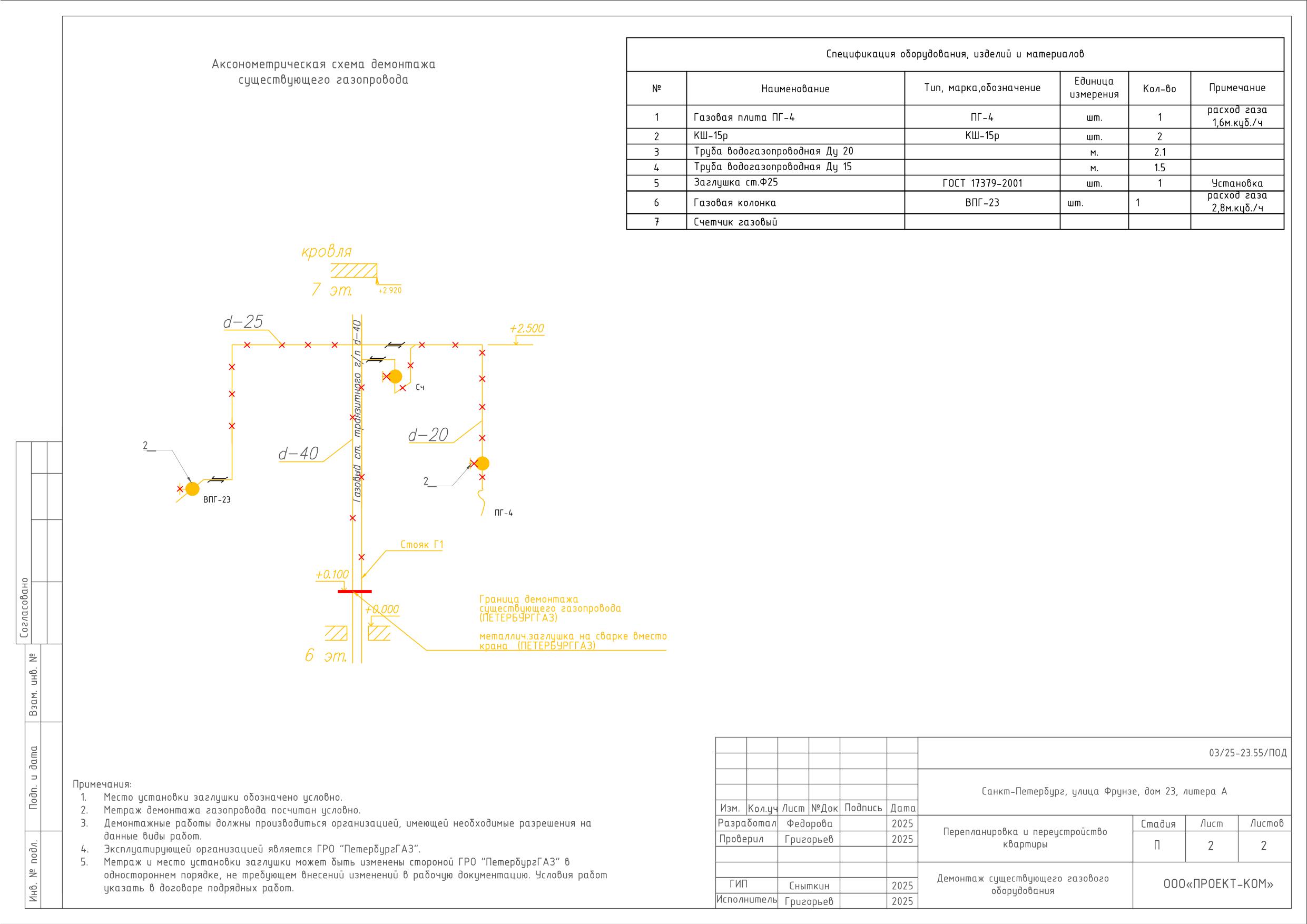

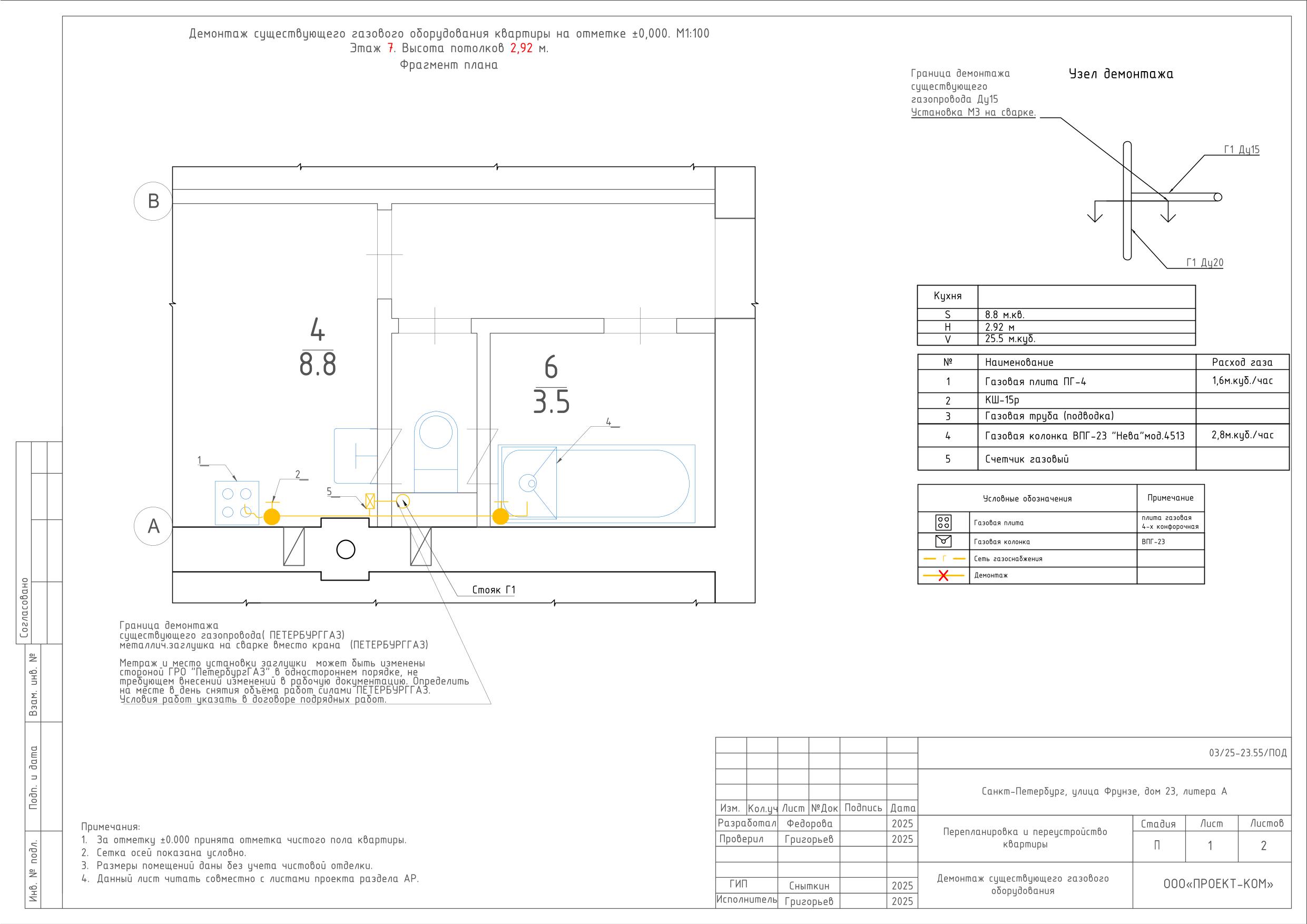

Проект назначил границу демонтажа на ответвлении от стояка Г1. В спецификацию вошли 2,1 м трубы Ду20, 1,5 м трубы Ду15, два крана, плита, колонка, счётчик и стальная заглушка диаметром 25 мм.

Заглушку поставили на сварке вместо крана на отметке +0,100 м. Транзитный участок Ду40 до кровли остался действующим, а обе ветви к приборам внутри квартиры были удалены.

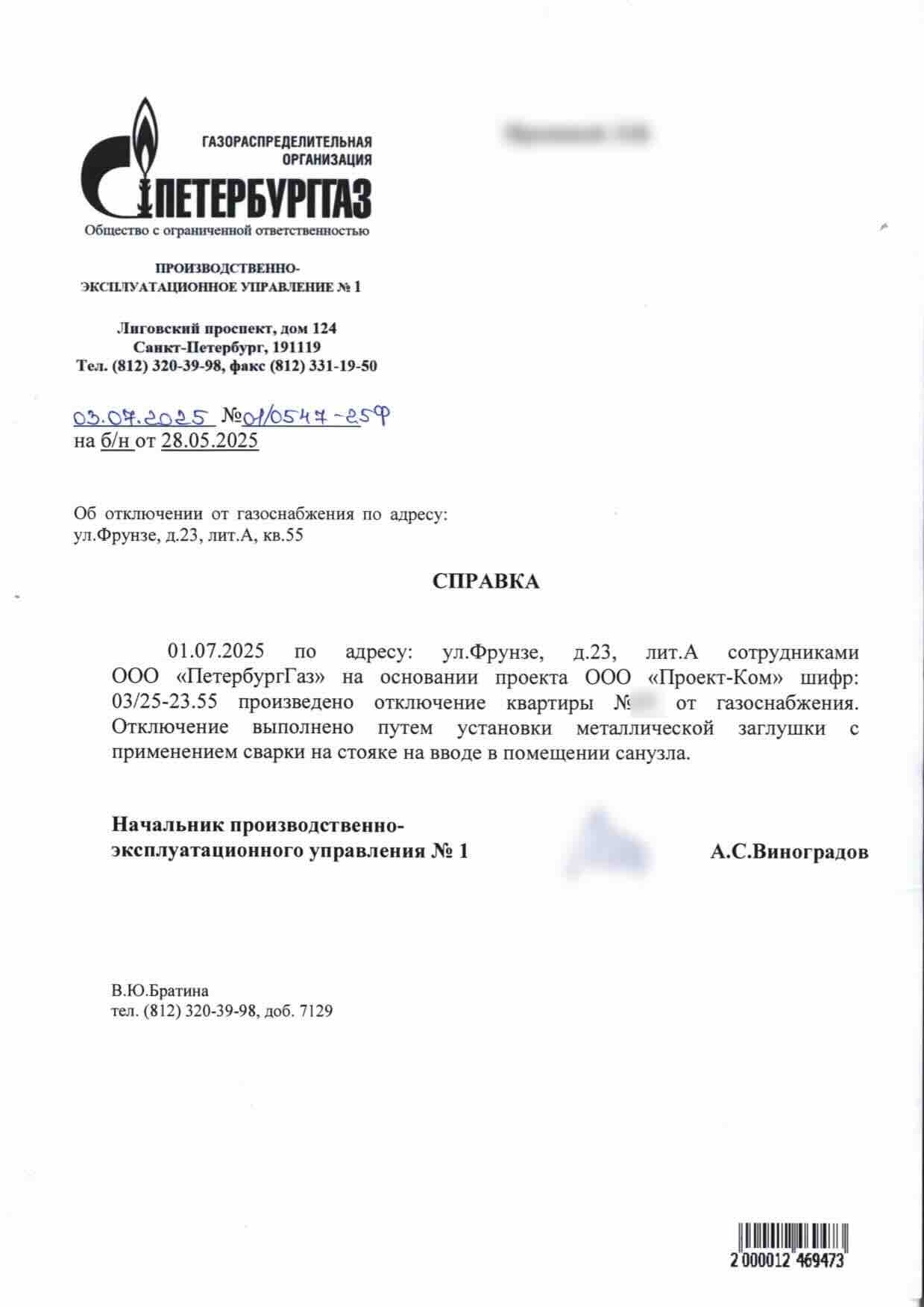

Работы провели 1 июля 2025 года. Производственно-эксплуатационное управление уточнило место отключения: металлическая заглушка установлена на стояке при вводе в помещение санузла.
Решение МВК выдали 15 мая, газ отключили 1 июля

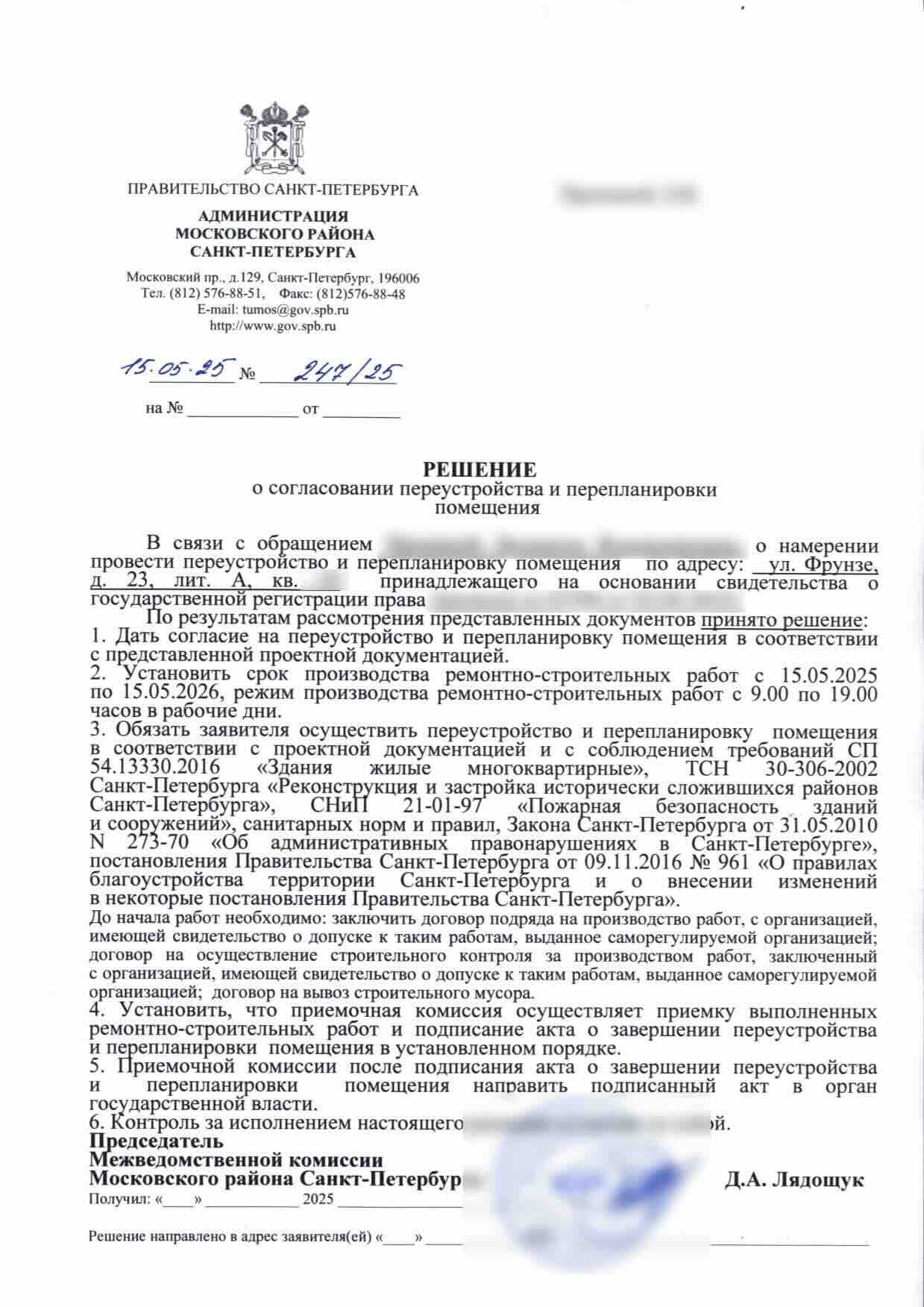

Межведомственная комиссия Московского района согласовала перепланировку решением № 247/25 от 15 мая 2025 года. Срок ремонтно-строительных работ установили до 15 мая 2026 года.

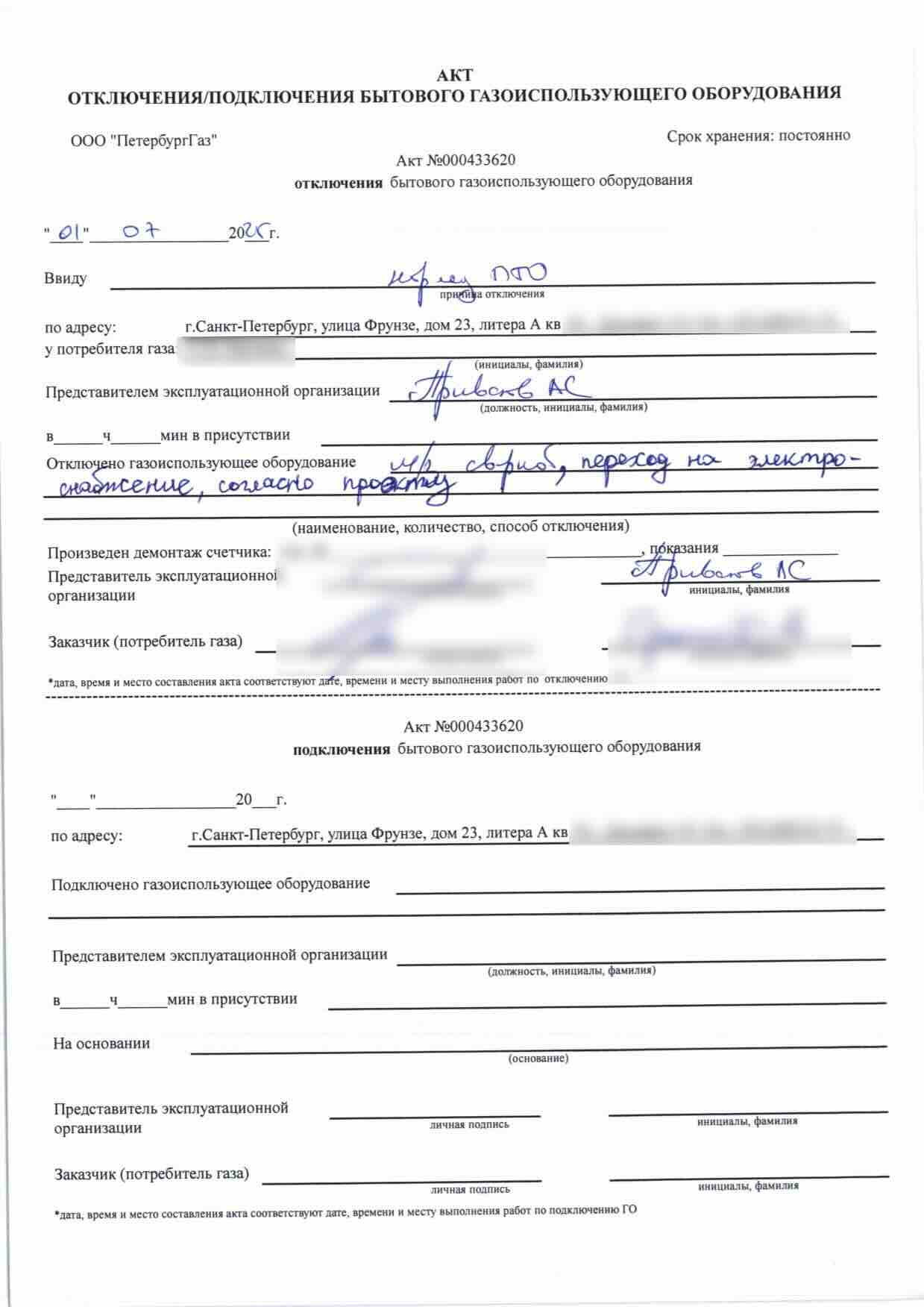

ПетербургГаз оформил акт № 000433620 от 1 июля. В нём записаны сварная металлическая заглушка, переход на электроснабжение и выполнение отключения по проекту.

Поставщик прекратил начисления с 1 июля 2025 года, указал отсутствие задолженности на эту дату и закрыл лицевой счёт. Итоговый план сохранил три комнаты и отразил новые площади кухни, санузла, кладовой и встроенного шкафа.
Электрическое оборудование позволило оформить для квартиры тариф с понижающим коэффициентом. Перепланировку с сохранённым транзитным стояком приняли по подготовленному пакету документов и закрепили актом; новые площади внесли в технический паспорт, перенесли в технический план и зарегистрировали в ЕГРН.
Нужно заменить плиту и колонку электрическими?
Пришлите план квартиры и сведения о стояке. Определим границу демонтажа, состав проекта и маршрут согласования перепланировки.
Разобрать задачуНужно заменить плиту и колонку электрическими?
Пришлите план квартиры и сведения о стояке. Определим границу демонтажа, состав проекта и маршрут согласования перепланировки.
Разобрать задачу

.jpg?&v=1780738456)
